Megint kivitelező nélkül maradt a radnóti erőmű, leállt a beruházás

Szerződést bontott a Romgaz a spanyol kivitelezővel azt követően, hogy fizetésképtelenné vált.

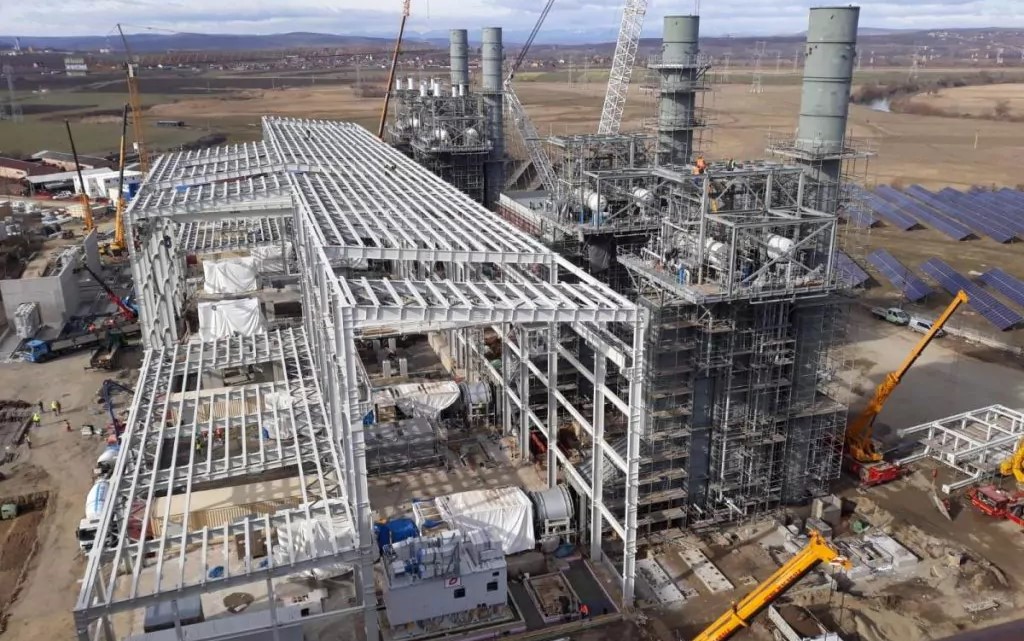

Újabb fejezethez érkezett a radnóti új erőmű szappanoperája: szeptember 11-én a Romgaz felbontotta a beruházás kivitelezési szerződését. Az állami gázipari vállalat azt követően érvénytelenítette a szerződést, hogy a kivitelező, a spanyol Duro Felguera ismételten kicsúszott a többször elhalasztott átadási határidőből, egy ideje pedig nem fizette az alvállalkozókat.Az épülő radnóti erőmű | Fotó: Facebook/Romgaz

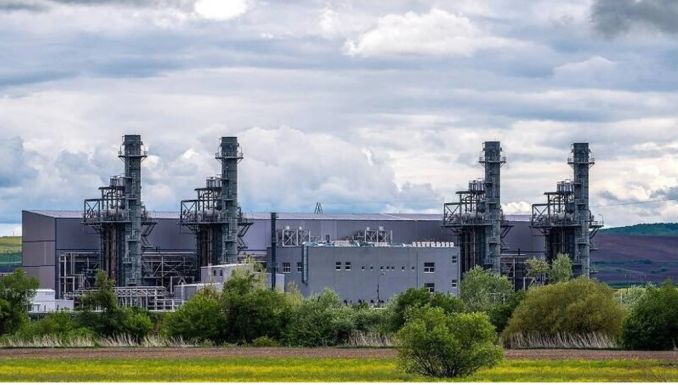

Radnóton van egy szinte kész erőmű, amit évek óta nem tudunk befejezni az építő fizetésképtelensége és jogi problémák miatt. Felbontottuk a szerződést a Duro Felguerával és lefoglaltuk a jóteljesítési garanciát” – idézi az economedia.ro Bogdan Ivan energiaügyi minisztert.

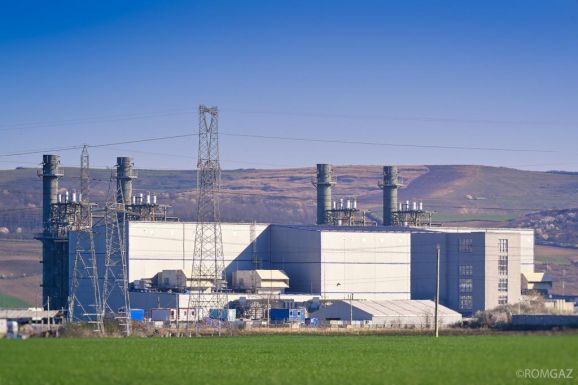

A tárcavezető szerint egy új kivitelezővel a beruházást 6-9 hónap alatt be lehet fejezni. Ez azt jelenti, hogy az erőmű ideális esetben a jövő év vége felé kezdhet majd el termelni, mivel ahhoz, hogy új kivitelezőt találjanak, közbeszerzési eljárást kell kiírni. Korábban a Romgaz azt közölte, hogy a beruházás 98 százalékban készült el.

„Figyelemmel követem ezt a projektet, s továbbra is határozottan dolgozunk azért, hogy mindegyik szakaszt tiszteletben tartsák és időben befejezzék” – fogadkozik Bogdan Ivan, ami az eddigi történések fényében igazán nevetségesen hangzik.

A Maros megyei új gáztüzelésű erőmű építése 2016-ban kezdődött, az eredeti tervek szerint 2020 decemberében kellett volna üzembe helyezni. A bajok forrása az volt, hogy a Romgaz egy olyan vállalattal szerződött le, amely Spanyolországban egy komoly korrupciós ügybe bonyolódott. Az állami gázipari vállalat vezetősége annak ellenére bízta a Duro Felguerára a beruházást, hogy a romániai sajtó beszámolt az ellene folyó nyomozásról és az ingatag pénzügyi helyzetéről.

A szerződés be nem tartása miatt a Romgaz 2021-ben felbontotta a szerződést a spanyol céggel, de 2023-ban ismét leszerződött vele. A történteknek a Romgazon belül semmilyen személyi következményük nem lett, senkit nem vontak felelősségre.

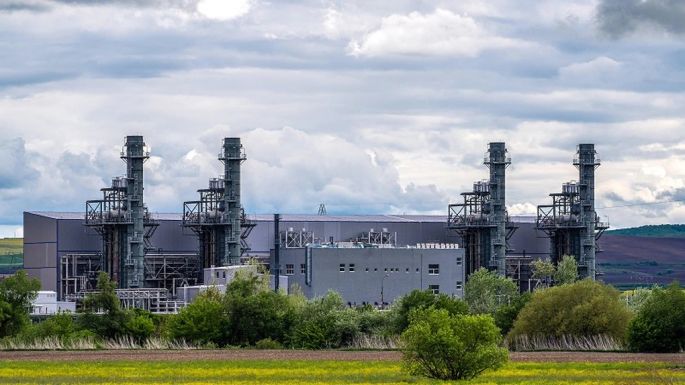

A beruházás eredetileg 269 millió euróba került volna, az évek során azonban a költségek 339 millióra emelkedtek. Ha egyszer majd elkészül, a radnóti erőmű beépített kapacitása 430 MW lesz, a Romgaz által kitermelt földgázzal fog működni.
