Nemzetközi bíróságra került az erdélyi erőmű ügye

Idehaza és Franciaországban is folyik egy-egy per a beruházás miatt, amelyet 2020-ban kellett volna befejezni.

A párizsi Nemzetközi Kereskedelmi Kamara (ICC) mellett működő Nemzetközi Választottbíróságon perelték be a Romgazt, számolt be a profit.ro. A felperes a spanyol Duro Felguera, amely a Radnóton épülő új gáztüzelésű erőmű ügyében fordult a testülethez.

A Duro Felguera azért perelte be az állami gázipari vállalatot, mert tavaly szeptemberben, másodszor is egyoldalúan felbontotta az erőmű kivitelezési szerződését.

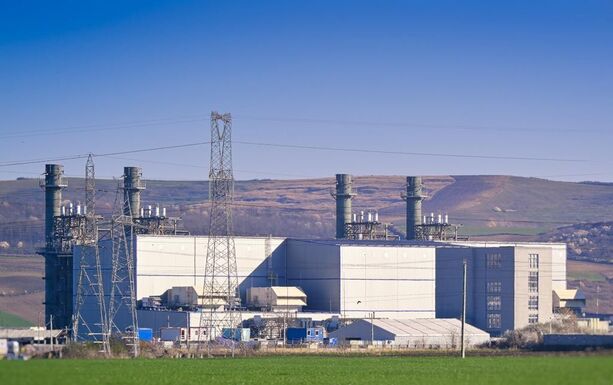

Az új radnóti erőmű építése 2016-ban kezdődött, s 2020-ig kellett volna végezni a beruházással. A sajtó a szerződés megkötése előtt megírta, hogy a spanyol vállalat pénzügyi helyzete meglehetősen ingatag, odahaza egy szövevényes nemzetközi korrupciós ügybe keveredett.A problémás radnóti erőmű | Fotó: Facebook/Romgaz

A szerződésben vállaltak be nem tartása miatt a Romgaz 2021-ben szerződést bontott a kivitelezővel, majd 2023-ban, teljesen érthetetlen módon, ismét leszerződött vele a beruházás befejezésére. A medgyesi székhelyű állami cég tavaly azért bontotta fel másodjára is a szerződést, mert a spanyolok ismételten nem tartották be a szerződésben rögzített határidőket, s nem fizették ki az alvállalkozókat. A Duro Felguera már akkor bejelentette, lehetséges, hogy bírósághoz fordul az ügyben, amit meg is tett.

A Romgaz és a spanyol cég között Romániában is folyik egy per, amely a fellebbezés szakaszában van.

A radnóti erőmű 99 százalékban elkészült, az állami gázipari vállalat maga akarja befejezni a beruházást. Az aktuális átadási határidő az idei év utolsó napja.
