Célegyenesben a gázhálózat-bővítés Kézdivásárhelyen, de a bürokrácia késlelteti az indítást

Amint arról korábban is írtunk, befejeződtek a gázhálózat kiépítésének munkálatai Kézdivásárhelyen és a hozzá tartozó területeken. A helyi önkormányzat elvégezte a feladatát, a rendszer fizikai része a föld alatt van, a gázórák kivételével minden készen áll. A szolgáltatás tényleges elindítása azonban még több tényezőtől – külföldről várt speciális szelepektől és a gázórák finanszírozása körüli vitáktól – függ. Bokor Tibor polgármester ismertette a projekt jelenlegi állását.

A kivitelezés kész, két spanyolországi csapra vár a Transgaz

A lakosság részéről régóta várt beruházás technikai szempontból szinte teljesen lezárult. Bokor Tibor elmondása szerint az önkormányzat és a kivitelező cég a hálózat kiépítését befejezte: a vezetékek a föld alatt vannak, a csatlakozások és az óratartó dobozok a kerítéseknél mindenhol a helyükre kerültek.

A dobozok, amelyekbe majd az órák kerülnek fel vannak szerelve | Fotó: A szerző felvétele

A rendszer üzembe helyezéséhez azonban a Transgaznak is be kell fejeznie a saját betáplálási munkálatait, hogy a gáz bekerülhessen a nyomáscsökkentőbe. Ez a folyamat jelenleg két hiányzó alkatrész miatt torpant meg.

 „A Transgaz részéről hónapok óta várnak két speciális csapra. Időközben módosultak a jogszabályok, és új, elektrosztatikus védelemmel ellátott szelepekre van szükség a biztonsági előírások miatt. Ez a két csap Spanyolországból érkezik, de még nem jött meg” – vázolta a technikai fennakadást a polgármester. Korábban egy másik, Dél-Koreában legyártott csapra is várt a kivitelező.

A tervek szerint június folyamán a kivitelező cég levegővel tölti fel és helyezi nyomás alá a rendszert, hogy egy utolsó ellenőrzéssel kiszűrjék az esetleges szivárgásokat. Az önkormányzat célja az, hogy a nyár első felében a munkálatokat – az órák hiányában egyelőre részlegesen – átvegye, és ezzel párhuzamosan átadja a hálózatot a Distrigaznak, mint szolgáltatónak. Amint a rendszer a Distrigazhoz kerül, megkezdődhet a beindítási folyamat.

Az órák dilemmája

A projekt legbizonytalanabb pontja jelenleg a gázórák kérdése. Ez nem a működést befolyásolja, hanem azt a jogi és pénzügyi vitát, hogy kinek a kötelezettsége az órák kifizetése. Bokor Tibor szerint három forgatókönyv létezik a helyzet megoldására

Bokor Tibor szerint a fejlesztési minisztériumtól érkezett egy levél, amely elvi lehetőséget nyitna arra, hogy az önkormányzat lemondjon ezekről az órákról. Ez óriási anyagi könnyebbséget jelentene a városnak, és a beszerzés feladata a Distrigazra hárulna. A vitát tiszta jogi úton egy kormányzati sürgősségi rendelet vagy törvénymódosítás zárhatná le, jelenleg azonban nincs olyan működő kormány, amely ezt meghozhatná.

Egy másik lehetőséget a kivitelező cég ajánlott fel, de Bokor Tibor szerint ez a legrosszabb opció: ha nincs más kiút, a pályázat lezárása érdekében az önkormányzat kénytelen lesz megvásárolni a gázórákat. Bár a polgármester ezt gyakorlati szempontból nem tartja normális ötletnek, a kivitelezővel már megegyeztek egy védőhálóról: ha kötelezik a várost a vásárlásra, a cég megelőlegezi az összeget, amit az önkormányzatnak 2-3 év alatt kellene törlesztenie. Fontos kiemelni, hogy ha az önkormányzat meg is veszi az órákat, azokat végül ingyen át kell adnia a Distrigaznak. Az elöljáró szerint 64 millió lejbe került a projekt, órák nélkül viszont csak egy drága csőrendszerük van a föld alatt.

Mikor lesz gáz, és mit tehet most a lakosság?

A polgármester hangsúlyozta, hogy nagyon szeretné, ha ősszel már elindulna a gázszolgáltatás a lakosságnál, de pontos dátumot a bürokrácia és a külső szereplők miatt nem lehet mondani. „Az, hogy augusztusban, szeptemberben vagy csak jövőre lesz gáz, már nem rajtunk múlik. Mi a feladatunkat elvégeztük” – nyilatkozta.

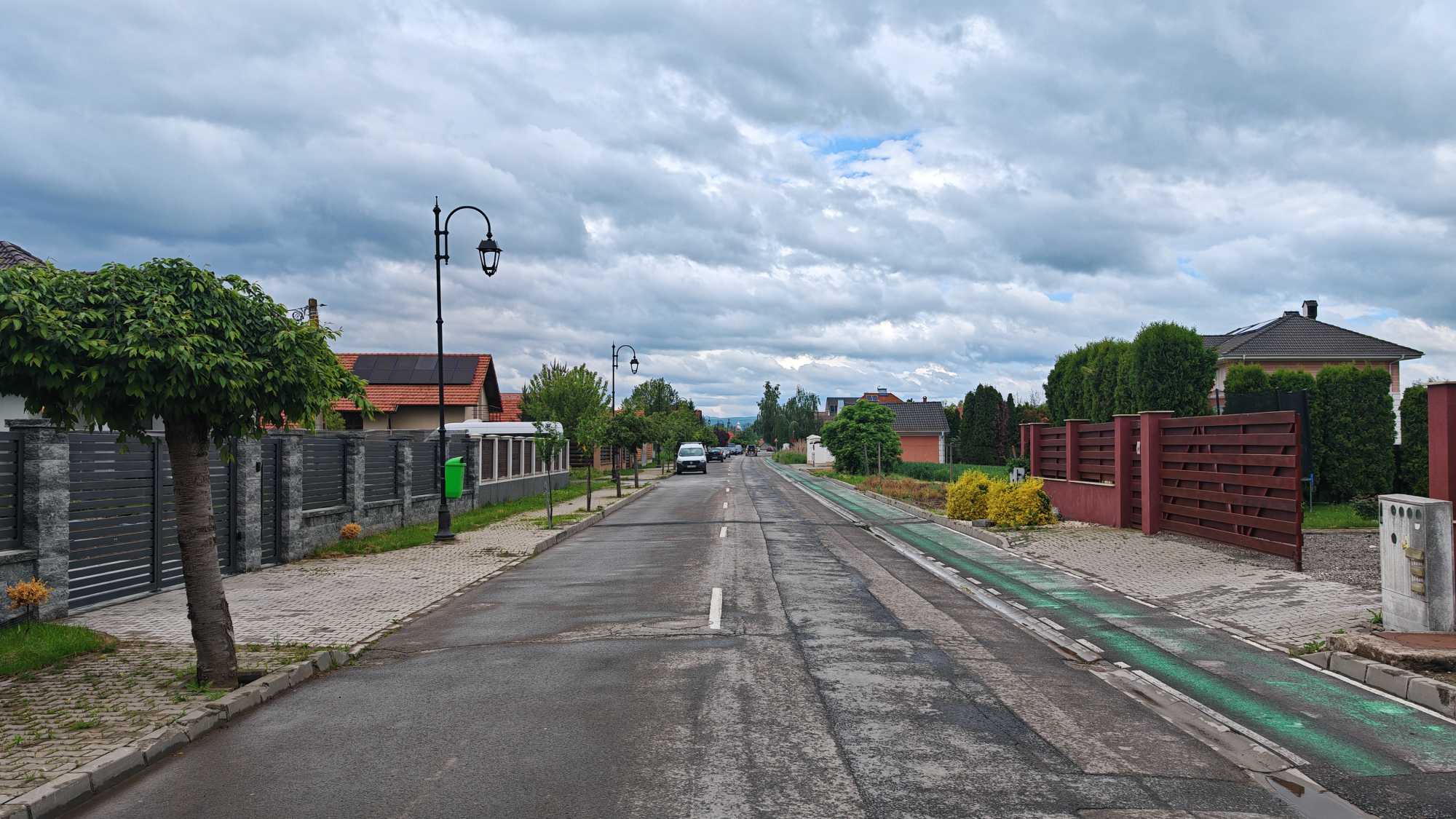

A Fortyogói út. Itt is megtörtént a gázvezetékek lefektetése | Fotó: A szerző felvétele

Arra a kérdésre, hogy a lakók elkezdhetik-e kiépíteni az ingatlanon belüli rendszereket, a polgármester határozott igennel felelt. A belső hálózat kiépítése (a gázfogadó doboztól a házig, a kazán beszerelése) amúgy is plusz kiadás, és teljes mértékben a lakók egyéni felelőssége.

Bokor Tibor példaként említette, hogy saját otthonában ő maga is előre elkészíttette a belső rendszert. Ennek tükrében – mivel az engedéllyel rendelkező szakcégek leterheltek lesznek – érdemes időben lépni: ha a gáz megérkezésekor egyszerre több száz család rohanja meg a kivitelezőket, komoly torlódás alakulhat ki.

A folyamat vége úgy néz majd ki, hogy amikor a belső hálózat kész, a papírok rendben vannak, a Distrigaz (vagy a velük dolgozó szakemberek) kiszáll a helyszínre, ellenőrzi a rendszert, felszereli a gázórát, és megnyitja a főcsapot.
